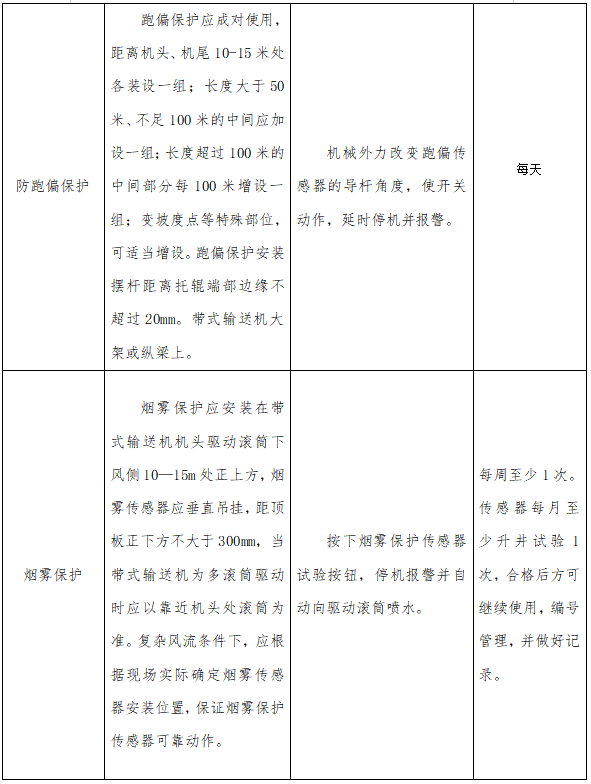

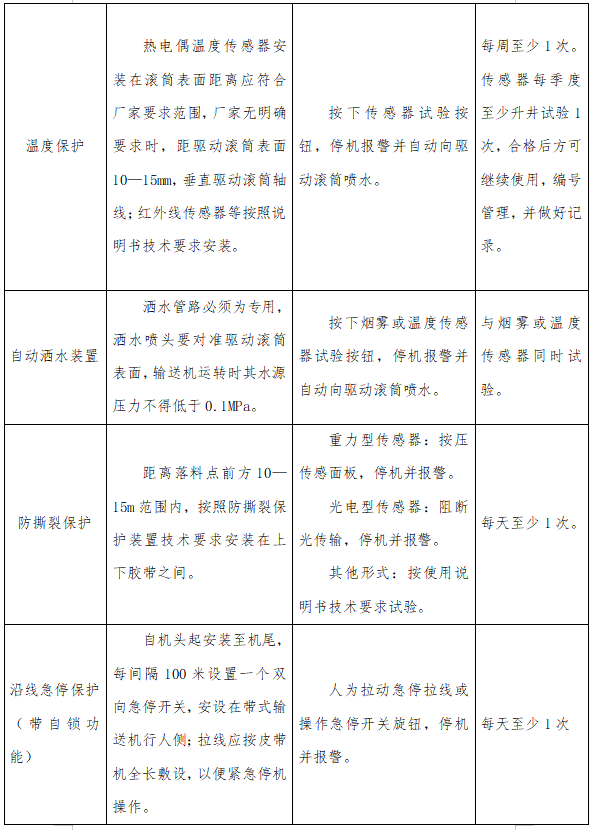

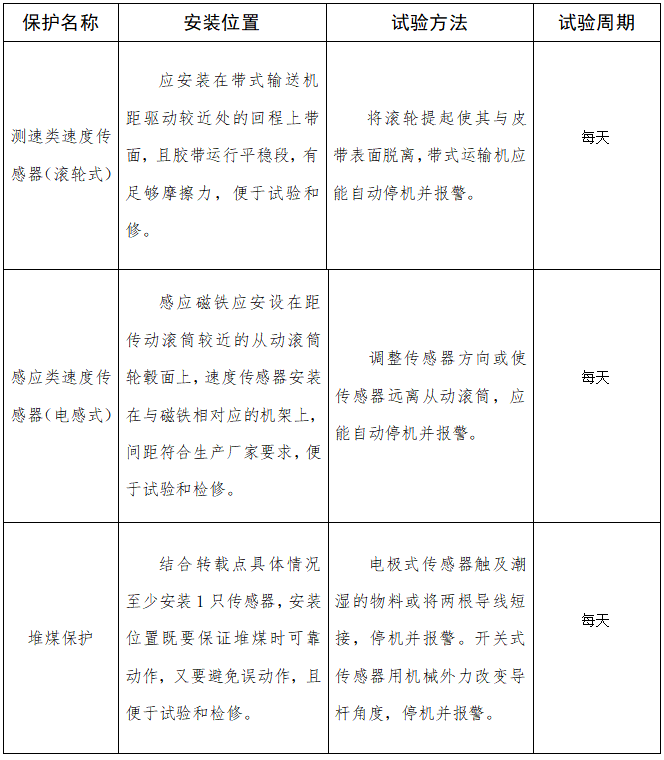

一、皮带机保护安装位置、试验方法、周期(修订)
二、相关要求
1.带式输送机各类保护装置传感器实行编号建档统一管理,矿井要纳入小型电器管理。
2.带式输送机安装必须有专项设计,分管领导负责组织验收、移交工作,确保各类保护齐全、灵敏可靠,验收资料存档备查。
3.相关责任领导要严格按照集团公司带式输送机相关安全管理刚性规定,定期参与带式输送机设备检修、保护试验等工作。
4.加强带式输送机各类保护装置试验相关人员培训,确保试验规范,保护有效。
三、带式输送机、刮板输送机安全管理刚性规定(修订)
1.井下带式输送机必须保护齐全、灵敏可靠,严格按规定周期进行试验并记录;使用单位管技人员每周必须参与一次现场保护试验。
2.井下带式输送机,每天至少巡查一次,跟班干部每班必须对重点区域内的井下带式输送机巡查一次,并做好记录。
3.带式输送机与架空乘人装置、单轨吊联合布置的运输斜巷,必须有安全可靠的隔离防护栏,带式输送机沿途必须设置能有效防止断带脱离机架伤人的安全防护装置,防护装置必须进行专项设计,间距不大于30米。
4.严禁带负荷延缩皮带;严禁使用综掘机二运转载机拉移皮带机尾。
5.皮带机及刮板机机头、机尾必须安装具有停车闭锁功能的裝置;要按照标准要求配齐信号系统,开车前必须先发出信号,启动设备前必须先发出开车预警信号,经延时后再启动设备;地面集中控制系统必须同时配齐信号、视频监视系统。
6.人员翻越皮带机、刮板机处必须设过桥。
7.皮带机、刮板机安装固定必须有正规设计,使用锚杆固定必须实行挂牌管理;机头、机尾及张紧装置等运转部位必须有可靠防护栏和安全警示牌。
8.钢丝绳芯输送带硫化接头每季度必须做一次探伤测试,并做好记录。
9.分管矿领导、副总每月至少参加一次分管范围内带式输送机全过程检修、保护试验。
四、主要检查内容
1.带式输送机安装、拆除专项安全技术措施。
2.带式输送机是否存在设备缺陷。
3.带式输送机各类保护装置传感器是否实行编号建档统一管理,是否纳入小型电器管理。
4.带式输送机安装是否有专项设计,分管领导是否组织验收、移交工作,各类保护是否齐全、灵敏可靠,验收资料存档情况。
5.相关责任领导是否严格按照集团公司带式输送机相关安全管理刚性规定,定期参与带式输送机设备检修、保护试验等工作。
6.带式输送机检修工及保护装置试验相关人员是否组织培训,现场提问人员对带式输送机保护装置管理规定掌握情况。
